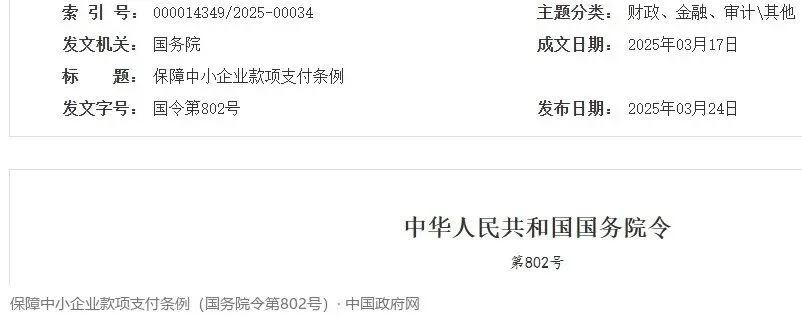

正在跟甲方对账、或者手上压着一张结算单的建筑施工企业老板和项目经理:工程款被拖着不付,过去多半只能靠催、靠拖、靠等对方内部走流程。《保障中小企业款项支付条例》2020 年 7 月以国务院令第728号首次公布、2025 年 3 月 17 日以国务院令第802号修订并重新公布、2025年6月1日起施行——也就是说,现在能拿数字说话的,是这版新规:机关事业单位从交付起 30日 内付款、大型企业 60日 内付款;验收拖着不办,付款期限自动往后挪到约定验收期限届满;到了日子还没付,没约定利息也要按每日万分之五算。对建筑企业来说,这三句里任何一句都比对"催"有用。
第一,对方也是中小企业时,这条不管。 两个规模都比较小的企业之间的工程款,走的是合同和民事法律那套口径,不适用本条例;本条例也不替代合同违约责任的约定,合同条款怎么写,仍然是主张权利的起点。
第三句里的"应当主动告知",在实际对账时分量很重。很多施工企业签合同只谈价款和工期,没留一句"我方系中小企业"的实证——到事后主张适用本条例时,对方一句"你当时没说"就能把话题拖走。建议在合同正文或附件里留一句明确的意思表示,并存一份自测结果。 规模自测的官方入口是第二十九条提的企业规模类型测试平台;对规模类型有争议的,可以向主张为中小企业一方所在地的县级以上地方人民政府负责中小企业促进工作综合管理的部门申请认定(同条第二款)。
第九条把付款期限分了两档,两档的数字都不长:
2. 大型企业:自交付之日起60日内支付;约定了付款期限的,应当按照行业规范、交易习惯合理约定并及时支付。
这就是工地上常说的"背靠背"条款——甲方写一句"我方收到业主款项后再付你",过去被当成行业惯例,现在这条被第九条第二款直接点名。已签的存量合同按合同继续履行,但这一句本身已经不是不可争辩的条款——从条例修订精神看,这类"以第三方付款为前提"的约定,司法实践中已有否定先例;但具体到某一合同是否有效、能否直接主张,仍以司法认定为准。新签的合同,这一条要主动删。
还有一个起算点常被忽略:合同约定采用履行进度结算、定期结算方式的,付款期限自双方确认结算金额之日起算。也就是说,结算单双方签了字,60日才开始走,不是从工程干完那天开始走。 施工项目上常见的口径是"按月报量、次月确认",那确认日就是起算日。今年10月正是清欠对账、年度结算启动的月份,对账表上先填这三个日期,比先发一封催款函有用。
条例给的答案是——不能,而且拖了还有代价。原文分两层:
两层合起来的意思是:你不验收,期限按你该验收的那天算,不会因为你拖着不验收就往后推。 落到操作上,签合同时把"验收期限"写成具体天数(比如收到竣工报告后15日内组织验收)比写"验收合格后付"有用得多——前者是约定期限,后者只是一个可以无限期悬着的条件。
除了拖时间,还有五种"看着不是拖、实际是拖"的做法,条例逐条给了禁止性表述。这五条也是今天跟甲方发函时最好用的五句。
一是用非现金支付变相拖。 第十一条:使用商业汇票、应收账款电子凭证等非现金支付方式支付中小企业款项的,应当在合同中作明确、合理约定,不得强制中小企业接受商业汇票、应收账款电子凭证等非现金支付方式,不得利用商业汇票、应收账款电子凭证等非现金支付方式变相延长付款期限。长周期、跨年度的商票,本质上是在账面上把付款时点往后挪。
二是把审计结果当成结算门槛。 第十二条:机关、事业单位和国有大型企业不得强制要求以审计机关的审计结果作为结算依据,法律、行政法规另有规定的除外。行业里"等审计出结果再结算"的说法,对这三类主体不再成立(注意保留那个例外限定:法律、行政法规另有规定的,从其规定)。
三是收不该收的保证金、只收现金。 第十三条:除依法设立的投标保证金、履约保证金、工程质量保证金、农民工工资保证金外,工程建设中不得以任何形式收取其他保证金;不得将保证金限定为现金,中小企业以金融机构出具的保函等提供保证的,应当接受;保证期限届满后应当及时核算并退还。
四是拿内部流程、人事变动、竣工验收备案当理由。 第十四条:不得以法定代表人或者主要负责人变更、履行内部付款流程,或者在合同未作约定的情况下以等待竣工验收备案、决算审计等为由,拒绝或者迟延支付中小企业款项。
五是有争议也要先付无争议的。 第十五条:部分存在争议但不影响其他部分履行的,对于无争议部分应当履行及时付款义务。这一条解决的是"结算单里有几项对不上,于是整张单子都拖着不付"——把整笔款冻在争议上,条例不允许。
拆成两句讲清楚:
1. 约定了的,不能随便约定——不得低于合同订立时的1年期LPR,写"不计息"或者写一个明显偏低的固定利率,都守不住这条线。
2. 没约定的,也不是没有——每日万分之五。这是法定兜底,不需要你举证损失,也不需要合同里写。
配合这一条的还有第十六条:中小企业以应收账款融资的,机关、事业单位和大型企业应当自中小企业提出确权请求之日起30日内确认债权债务关系,支持中小企业融资。也就是说,你要拿这笔应收款去做保理或质押,对方拖着不给你确权,同样有 30 日的时限。
如果这几条都试过、钱还是没到,条例留了三条路,时限都写死了:
1. 投诉。 第二十四条:省级以上人民政府负责中小企业促进工作综合管理的部门应当建立便利畅通的渠道受理投诉,国务院负责中小企业促进工作综合管理的部门建立国家统一的拖欠中小企业款项投诉平台。第二十五条规定了办理节奏:受理部门自正式受理之日起 10个工作日内 转交有关部门或地方人民政府指定的部门;处理部门自收到投诉材料之日起 30日内 形成处理结果并书面反馈投诉人;情况复杂经批准可延长,处理期限最长不得超过90日。被投诉方不配合的,处理部门可发督办书,仍拒不配合的可以约谈、通报并责令整改。
3. 失信后果。 第二十六条:拖欠中小企业款项依法依规被认定为失信的,记入相关主体信用记录;情节严重的纳入全国信用信息共享平台和国家企业信用信息公示系统向社会公示;对大型企业在财政资金支持、投资项目审批、融资获取、市场准入、资质评定、评优评先等方面依法依规予以限制。对建筑业来说,"资质评定"这一项落在自己头上,比催款本身更有分量。
另外第三十二条写了一条常被忽略的:机关、事业单位要求施工单位对政府投资项目垫资建设的,依法追究责任。垫资这件事不只在甲方那一侧有成本,它本身就是条例点名的违规情形之一。
收成五个今天就能对一遍的问题:
3. 验收期限写成了具体天数吗? 没写的,补一句明确的检验、验收期限,比催款管用。
4. 结算单确认日是哪天? 履行进度结算的,60日从双方确认结算金额那天起算,不是从工程干完那天起算。
5. 逾期利息算了没有? 约定了的核对是否不低于1年期LPR;没约定的按每日万分之五主张,不用先举证损失。
埃思哲建议: 把"交付日/结算确认日、约定的验收期限、合同订立的规模类型留痕"三个字段写进同一张对账表,回款这件事就从上次的口水战变成一张有日期的表。
